廉州湾大道一期(北岸海景广场-向海大道)已于2021年7月完工,二期(向海大道-合浦西门江)施工中。
二期分4段施工:1.向海大道-香港路;2.香港路-岭底村;3.岭底村-垌尾村;4.合浦路段。

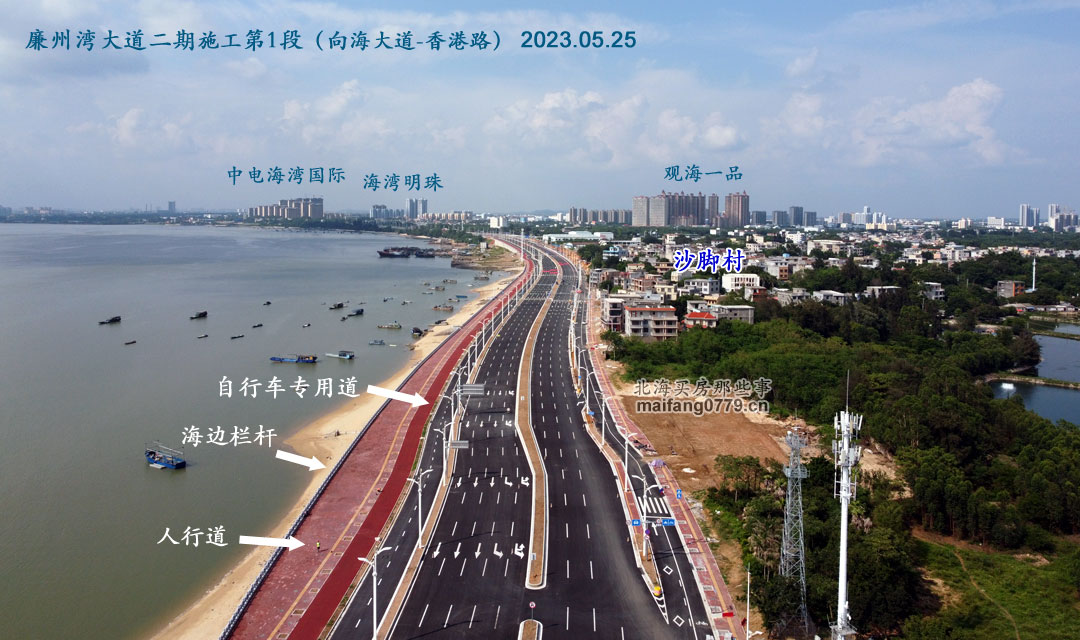

施工第1段:向海大道-香港路
进度:路面已完工、照明已完成、红绿灯已安装,未绿化。
廉州湾大道在临海一侧规划了一条长达49公里的自行车专用道,宽4米。
照片显示:自行车专用道外侧预留了树坑——这意味一路绿荫很惬意。但由于让电瓶车行驶的辅道很有可能是一路暴晒——有没有可能电瓶车挤上自行车专用道?
很意外的是海边长长的栏杆。凭栏观海固然痛快,但也意味下海不便(或者说这一带海滩并不适宜下海)。
当然,栏杆并没有全部封闭,隔段距离就有一个入海口(总得让海边人家赶海吧)。
树坑、人行道、海边栏杆。站在树荫下看海不过瘾,倚着栏杆可能会挨晒。这个要考验树种的选择。
第1段与第2段交汇处也是三条道路的交汇处:廉州湾大道、南珠大道和香港路在此交集。
第1段现在道路封闭中。按市交警支队去年12月29日的通告,第1段道路封闭至今年6月30日。
施工第2段:香港路-岭底村
进度:路面已完工、照明已完成、红绿灯已安装,未绿化。
第2段其实是整个二期首先施工的,进度比第1段快得多。
第2段在今年1月就完成了路面施工、划上了交通标线、安装了路灯和红绿灯,但道路绿化至今未见施工。
和第1段相似,第2段的海边也是长长的栏杆。
这是岭底村前面的廉州湾大道和海滩,也是施工第2段和第3段的分界处。
以前有消息称要规划建设岭底海岸公园,现在看来有可能是这一段。
虽然路面早已建成,但第2段(香港路-岭底村)现在仍然是道路封闭中。
什么时候可以通车?
市交警支队去年3月10日宣布:为施工顺利,第2段从去年3月15日至12月31日封闭。
去年12月29日,市交警支队宣布封闭延长至今年1月18日。今年2月23日,封闭再延长至今年3月31日。
3月31日已经过去将近俩月,但道路仍然封闭。假如打算和第1段同时通车,那至少要等到6月30日。

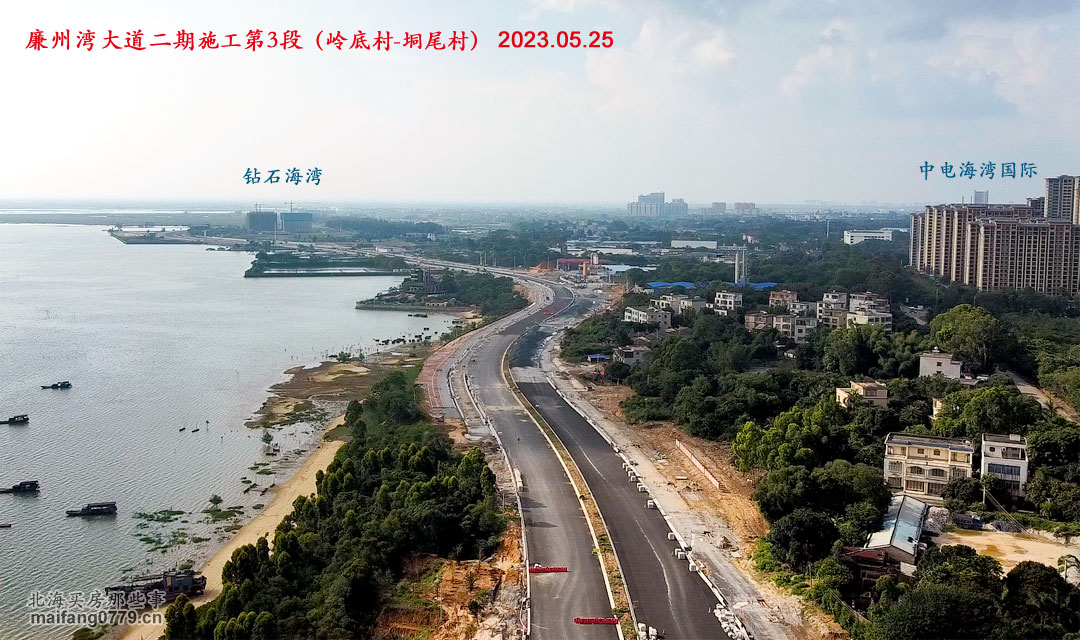

施工第3段:岭底村-垌尾村
进度:路面未完工、照明未施工、道路未绿化。
第3段距完工还有明显的距离。
虽然大部分路面都铺上了沥青,但很多地方路肩路牙都未完成、自行车专用道也没有全部铺完,海边栏杆还没开始施工。
这是龙头江桥,未完工。
这是廉州湾大道二期目前唯一的楼盘:融创大都.钻石海湾。自从道路封闭施工以来,这个楼盘因为进出不得,只好收工歇息。现在,售楼中心前面道路已经有模有样,驱车路线也有了:台湾路->二级公路->岭底村->施工第3段->售楼中心。
过了这个楼盘是第3段与第4段的交界处(北海与合浦分界):
这儿差异更明显。
施工第4段:合浦段
进度:路面硬化中、未铺沥青、未装路灯、未绿化。
施工第4段很短,地图上测量700米左右。
第4段是一条断头路,断得干脆利落:
小结:
廉州湾大道二期的第1段、第2段,现在只差道路绿化,理论上说随时都可以通车(或者临时通车)。它俩可以直接连上合浦二级公路(G209国道),通车即现效果。
第3、4段,现在是断头路。假如合浦县那边征地跟不上、道路施工跟不上,第3段(岭底村-垌尾村)除了让路边楼盘开车愉快之外,没多大用处。经开区(工业园区)的楼盘看起来好像更有卖点了,但说不定进海更绕远了:海边有栏杆,如果随意横穿道路很危险,因为车少车速快。
