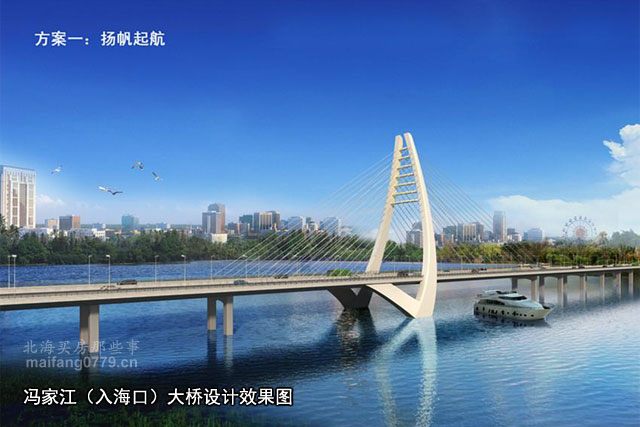

冯家江(入海口)大桥停工已经有一段时间了。桥墩上原本有一排大字“中铁十六局集团向北海市人民致敬”,现在已经淡不可辨。曾经机器轰鸣的工地,如今是满地的斑斑锈迹在无言的萧瑟。
这座大桥全长530米,宽33米,是一座独塔双索面斜拉桥,工程概算总投资4.38亿元。2017年2月开工,原计划2019年建成——但开工一年左右就偷懒休息,现在仍然不乐意起来。
北海市住建局2018年11月14在回应咨询时说,冯家江大桥项目“由于该项目用海审批未通过,需调整设计方案,目前正在对变更方案进行论证,待变更方案审定后继续推进该项目建设”。
和冯家江大桥的寂寥相比,它南侧的华邑酒店工地热闹多了。
工地的简介牌显示:华邑酒店是英国洲际酒店集团旗下为全球华人鼎力打造的全新高端国际品牌。洲际集团成立于1777年,是一个全球化的酒店集团。北海银滩华邑酒店及度假村项目占地158亩,拟建450间客房。
北海市国土局的资料显示:华邑酒店的这块地编号为2018GC19023,今年9月17日以15826万元(100.07万元/亩)成交。项目开发要求是:一年内开工建设、开工后三年内投入运营、运营后两年内通过五星级酒店的评定。
记一记这个时间,三年后看是什么模样。
上海南路和浙江路交汇处西南角,北海市第十二中学的工地已经圈了起来,土地正在平整中。
城南(铁路以南、南珠大道以西)的教育一向薄弱且尴尬。到目前为止,城南还是只有3所初中:银滩中学、中日友谊中学、华侨中学。校名看上去很威风,但实际上都是乡镇级别——银滩中学前身是西塘(乡)初中,中日友中前身就咸田(乡)初中,华侨中学当年是为侨港归侨难民子弟而设立的。
如此局面跟城南的新都市形象显然不相称。所以近年来北海市政府大力加强了银海区的教育投入:2016年9月,北海市第十中学(南京路交江苏路西南方向)建成,这是城南的第一所市级初中。在开始招生前,十中被更名为“北海市外国语实验学校”,改成小学至初中九年一贯制学校,面向全市招生。
2017年5月,北京八中北海分校(银滩西区金海岸大道)开工建设。这是一所完全中学,初中30班、高中30班。原计划是今年9月投入使用,但目测进度最快也得明年(2019年)秋季。
市外国语实验学校和北京八中北海分校,分布在城南的中片和西片。东片的中学教育仍然薄弱无比。十二中的开工建设,直接填补了这一空白。
市十二中的开工建设是北海市“2018年要千方百计为群众办好十件实事”之一。这所学校是一所完全中学,初中24个班、高中12个班。
工地的工程概况牌显示:项目总造价是7600万元,2018年10月31日开工,2020年2月5日竣工。但综合其它项目例子,2021年秋季开始招生也许更有可能。
北海近年来喜欢学校更名。十中在投入使用前被改成“北海市外国语实验学校”,十一中(工业园区)在招生前被改成“北海市第二实验学校桂园校区”。十二中会不会被更名?不好说。
十二中的南侧是北海市博物馆和档案馆(两馆合一)。项目设计得相当潇洒,投资也够规模:4亿元。2017年12月31日宣布开工。但将近一年了,工程进度令人心酸。
北海市国资委2018年11月20日在回复咨询时这么解释:“由于《建筑防烟排烟系统技术标准》(GB51251-2017)于2018年8月1日起实施,博物馆和档案馆项目需要按照该规范重新调整施工图等设计资料。目前市城投公司正在抓紧完成相关调整工作,争取尽早进入实质性施工建设”。
好事多磨。
浙江路交长沙路东南角,是市兰花公园的选址。它的东面靠近十二中。这个公园用地64亩,规模不小。它和市博物馆项目都属于2018年的北海市“四定”项目(重点项目),只是施工起来也是慢吞吞。
虽然动静不大,但土地总算差不多平整了。下一步施工可期。
兰花公园的东北角是北海市老干部活动中心。这个项目已经进入了绿化阶段,很快就可以交付使用。
兰花公园的南侧是市儿童医院,也已经进入室内施工环节。但银海医院继续半死不活,不知它到底何年何月才能完工——这间医院,2011年前后就已经开工建设。
新城吾悦动作之快,很意外。
今年10月10日,新城置业获得长沙路交杭州路西南角239.82亩土地。按规定,开发商须在此地块建设一个至少9万平方米的购物中心(吾悦广场),且签订土地成交确认书后24个月内满铺开业。
11月16日,广西生态环境厅数据显示:“北海银海吾悦广场” 项目环境影响登记表已经完成备案,“项目总用地面积159878.37平方米(注:大约239亩),拟建设1栋6层的购物中心(含地下室)以及3栋2层的配套特色街区、22栋18层~26层的住宅楼、2栋18层~27层的商务用房以及配套5层的停车楼、2栋3层的配套公共设施用房,计容面积420580平方米,总建筑面积约521074平方米。”
显然,新城置业已经把整个项目考虑周详。现场显示项目土地已经基本平整,靠近杭州路的一端已经开始机器进场—22栋18-26层的住宅楼,啧啧,大手笔是也。
2018年1月23日,银海区和平村委大老虎村、小老虎村、打席村、电建村城市棚户区(城中村)改造项目正式开工。这个项目总投资12.3亿元,涉及用地3002亩和12条配套市政道路。其中,新世纪大道西延线(金海岸大道-海景大道)也在开工序列。
10个月过去了,道路只是轮廓初显,施工动静时大时小,进度明显不尽人意。这段路何时方能通车?不详。
美景路(三千海至云南路)今年8月前后就拉开了一副大干快上的修路架势,但如今除了封闭了部分路段之外,未见任何动静。
碧桂园北纬21°目前住户有点麻烦。这一段的美景路被施工方封闭后,碧桂园要向西绕经三千海售楼中心西侧道路才能进海。
恒大海上帝景一期住户更不方便。因为美景路坑坑洼洼,因为新世纪大道西延线未能通行,帝景的住户目前几乎无路可走。
目测春节前美景路通行难以改善,这一带住户要继续抱有耐心。
