【写在前面】本文介绍1.廉州湾岸滩整治工程(一期)、2.东盟(北海)体育实训基地、3.海丝大道一期(冯家江大桥-南珠大道)、4.冯家江金海岸大桥、5.北海之眼摩天轮、6.银海区常德路、7.海丝路广场公园(万达后面)的建设现状。

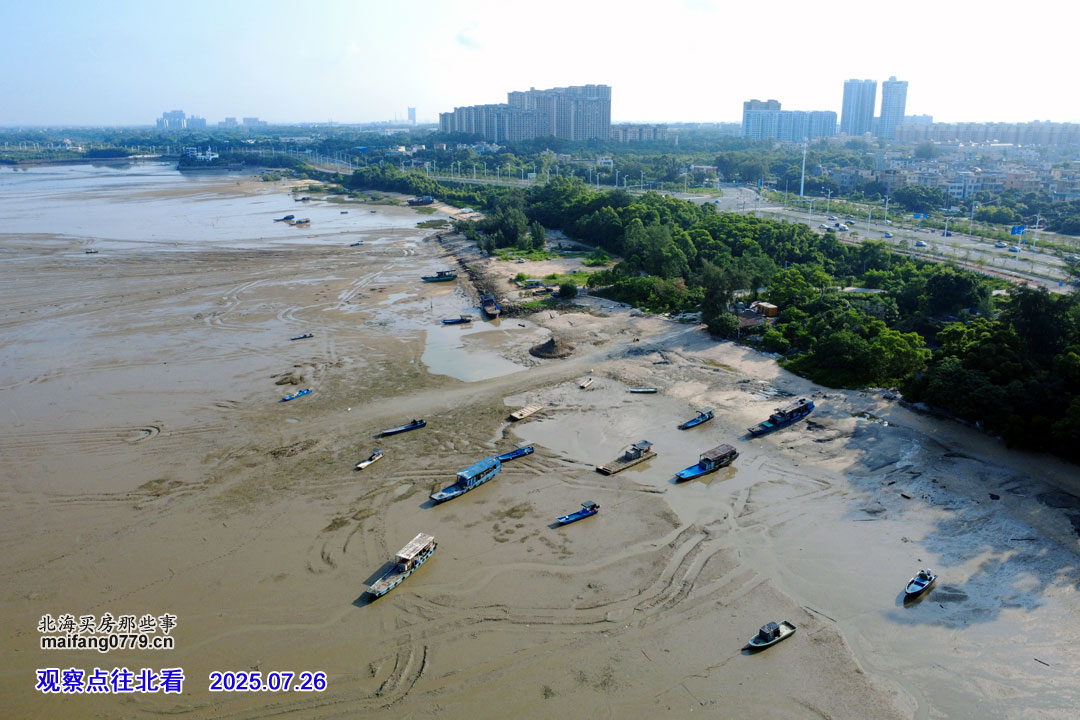

今年5月7日发了篇文章《镜头北海:廉州湾岸滩整治工程施工力度范围很意外喔》,实地报告了廉州湾岸滩的清淤情况:

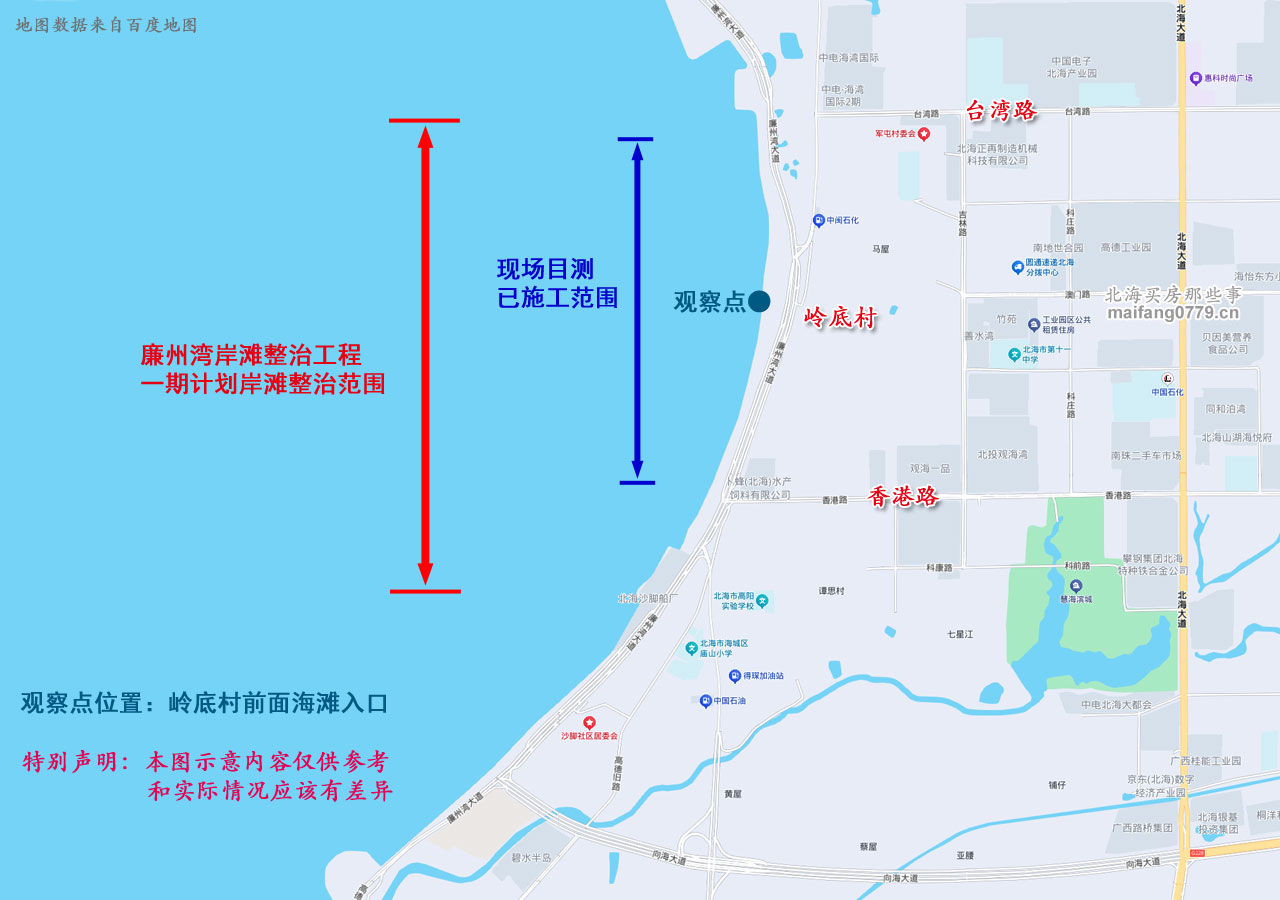

上面照片里面的观察点,是海城区岭底村的廉州湾海滩入口。
岭底村位于经开区(原工业园区)。
上次现场观察时间是5月5日。

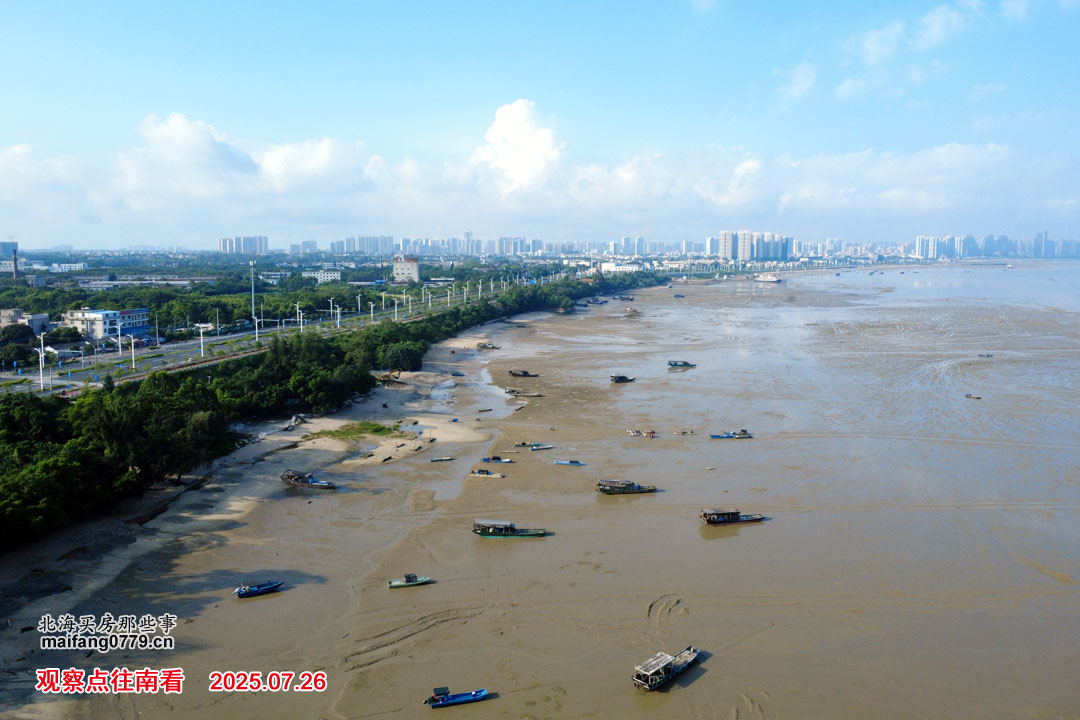

7月26日,又去了一趟工地现场:

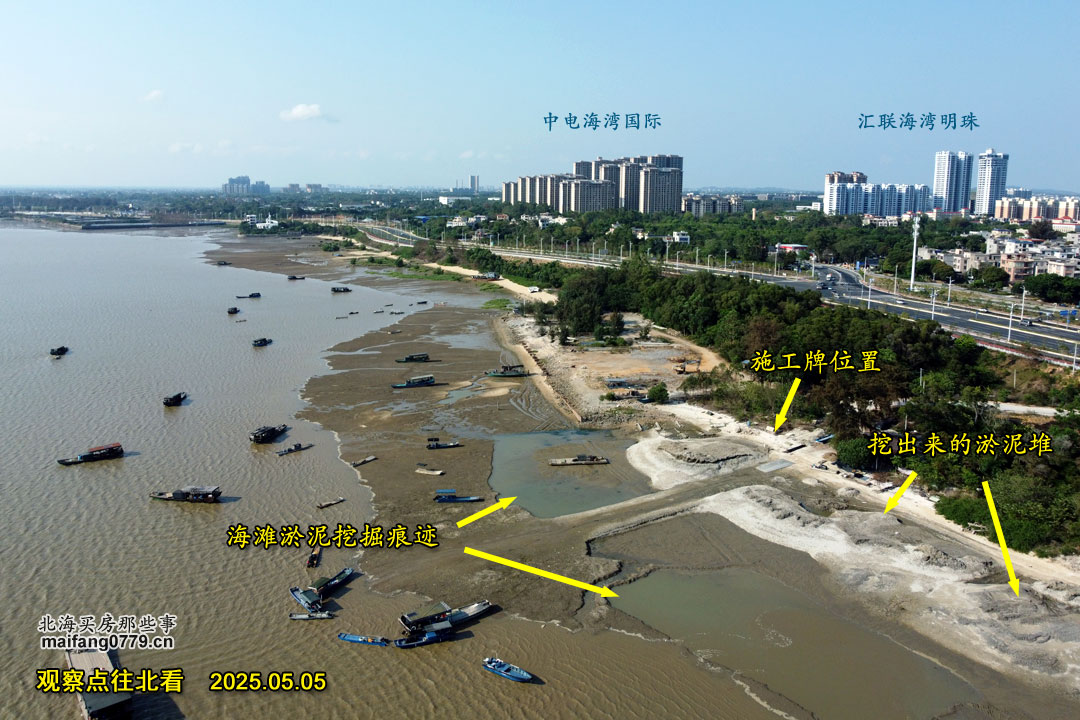

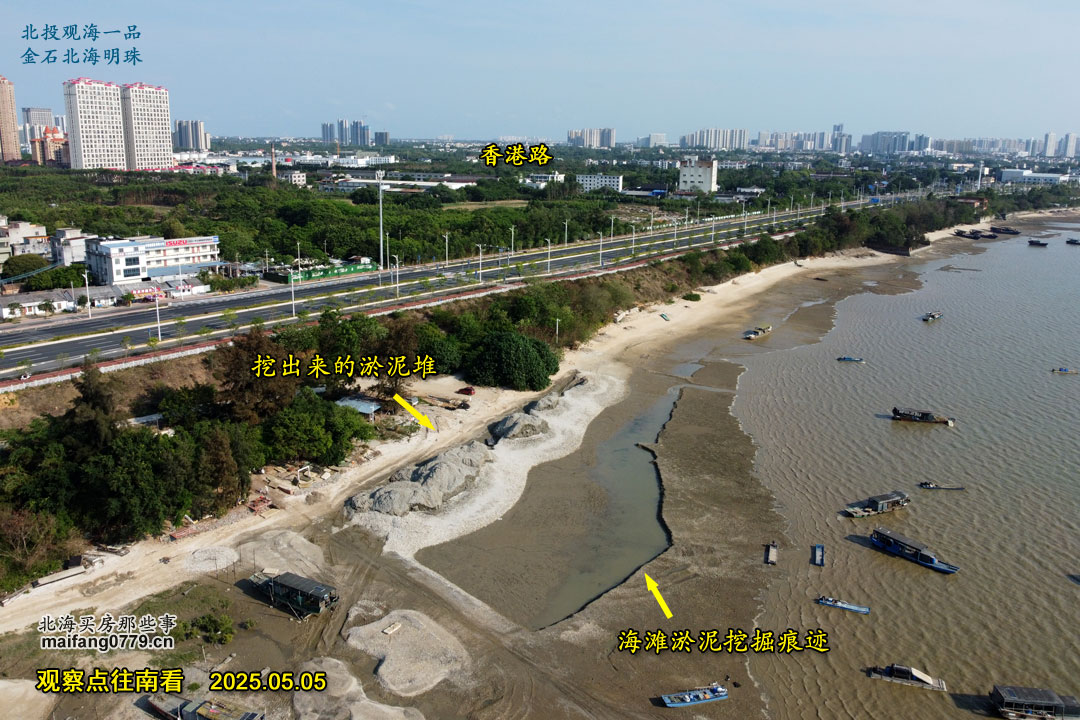

变化很大:上次(5月5日)在岸边堆积如山的淤泥几乎都被运走了。
海滩现在看起来不但清爽,少了淤泥之后显得结实平整了许多。再进一步整治,说不定可以弄个“海滨游泳场”了。
不过,空中俯视细节难判,到地面踩一踩才知道还有不少活儿要干。
因此无需着急。以目前的施工进度,年底经开区的越冬“候鸟”们过来时,看到廉州湾海滩应该会很惊讶它的变化。海边的岭底村、缸瓦窑村、谢屋村、沙脚村等等都可以认真考虑未来的对策和生意了。
7月26日是一大早就来到了廉州湾岸滩整治施工现场。
但赶海人来得更早。

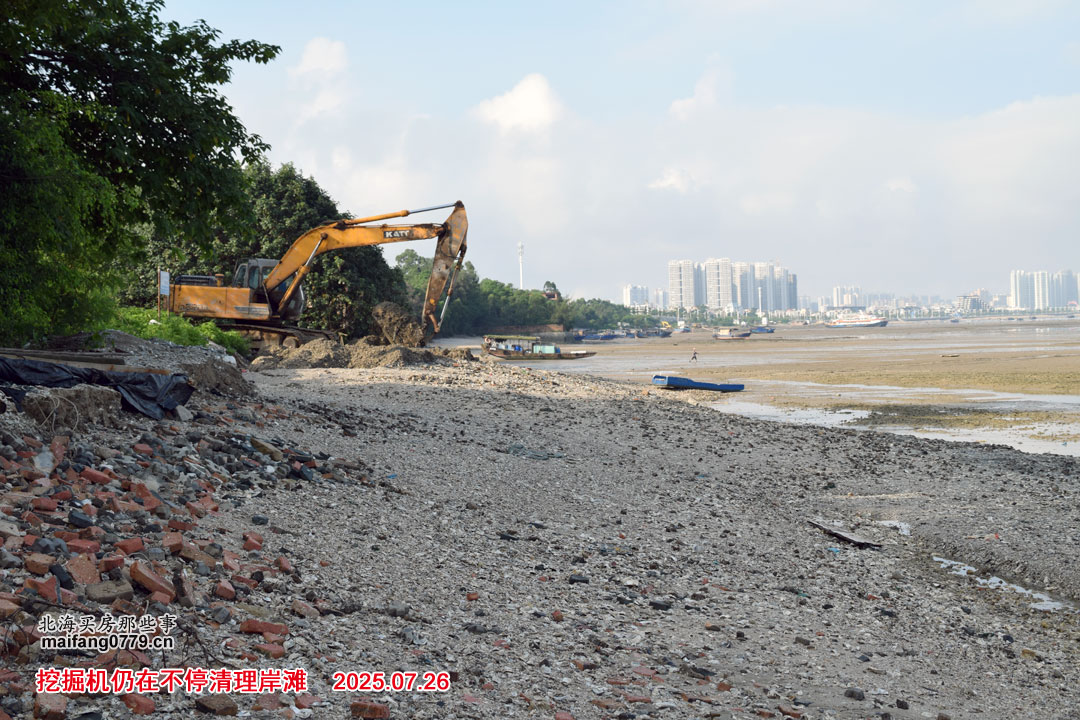

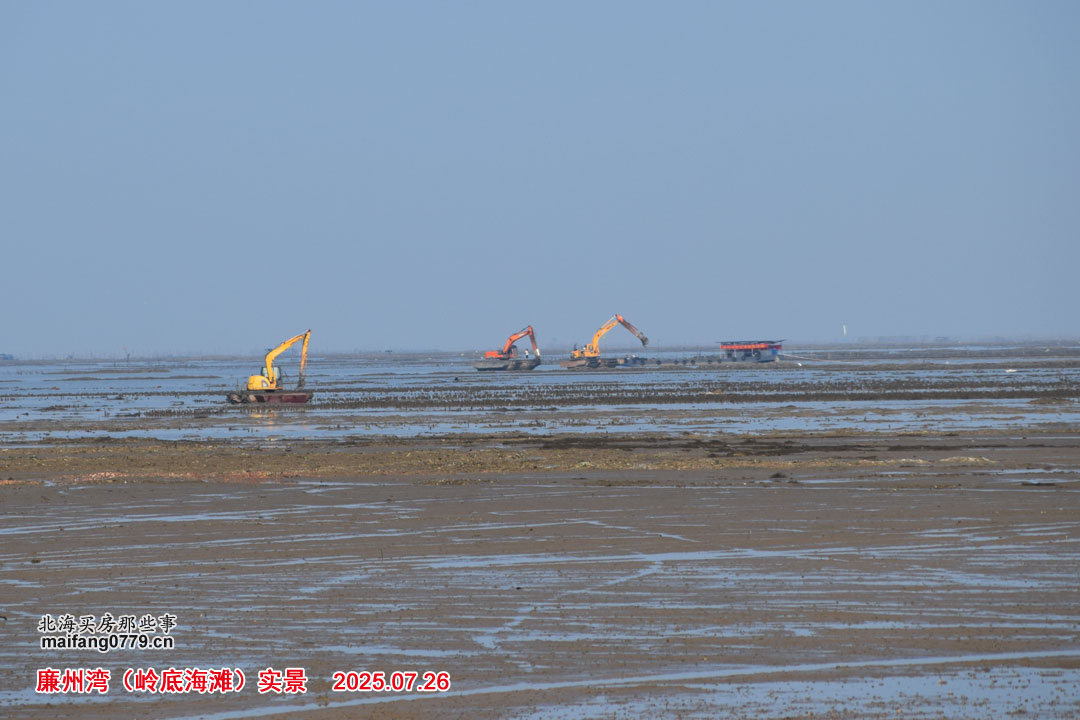

上面这张照片非常意外——就是在前面的滩涂那里,竟然有7台挖机齐齐施工。
目测一下挖机到海边的距离,似乎不是在清理岸滩,更像是浅海养殖场的工程,于是没多加注意。

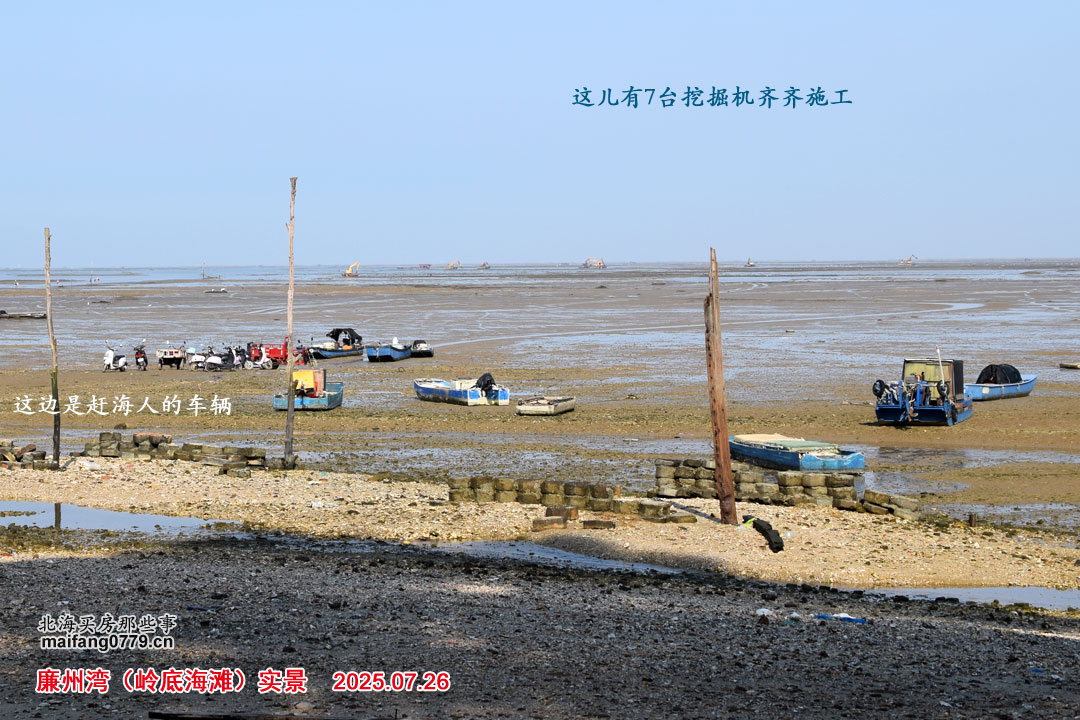

没想到回来后整理照片发现里面有一条横幅,放到最大时模模糊糊好像有“廉州湾”3个字。
于是怀疑那7台挖掘机是不是岸滩清理。7月30日早上又跑了一趟现场打算求证——但很遗憾,潮汐表当时显示是低潮,但抵达海滩时见到海水已差不到漫到岸边,什么施工也见不着。
悻悻然。

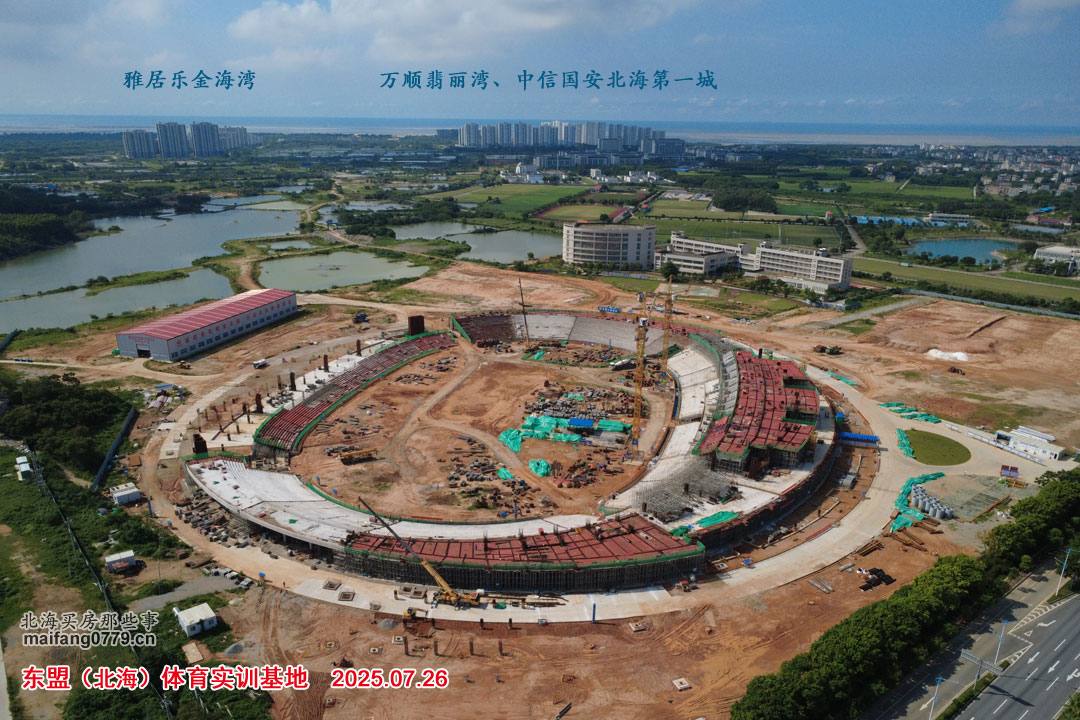

东盟(北海)体育实训基地,位于银滩大道龙潭村以东(山东省北海体育训练中心东侧),目前正在忙着为主体育场搭建看台。
这个工程去年4月18日开工,计划明年(2026年)3月竣工,同年10月成为广西第十六届运动会的举办场馆。
但从项目设计方案来看,想如期全面完工,难。
也许是先建成体育场,以满足区运会的开闭幕以及田径比赛需求。

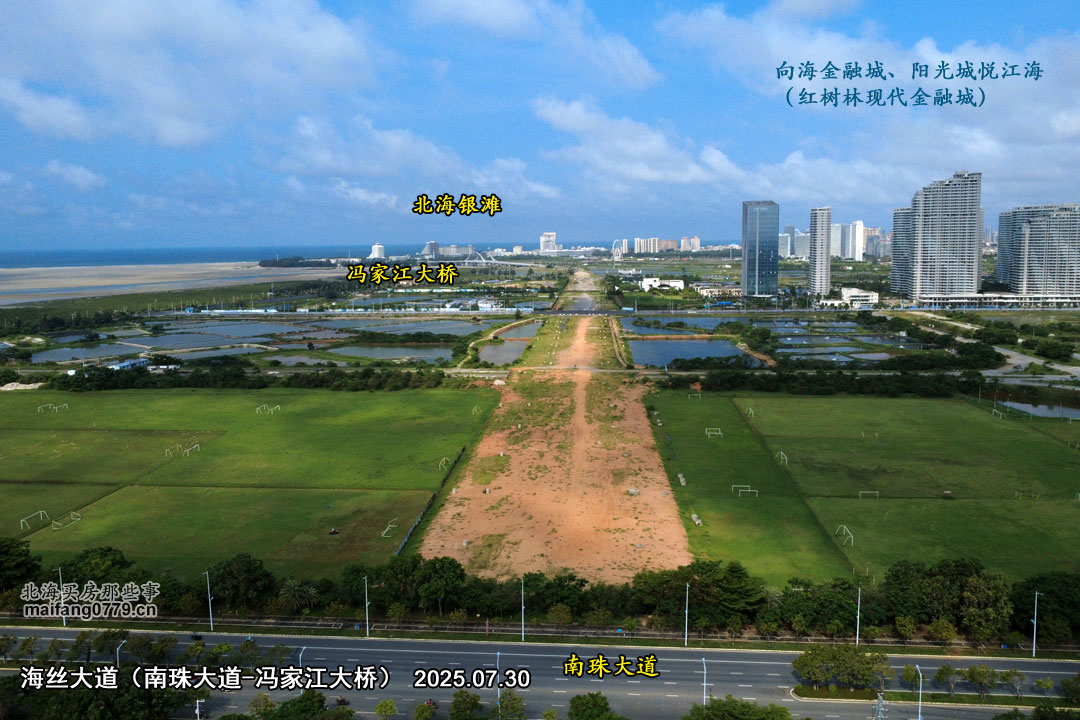

海丝大道一期(南珠大道-冯家江大桥)工程已经烂尾。
当年这段路雄心勃勃,试图修建一条道路把冯家江大桥和西村港大桥直接连接起来。但命中注定坎坷,连累到“银滩三号路”也被早早改名为“海丝大道西路”。

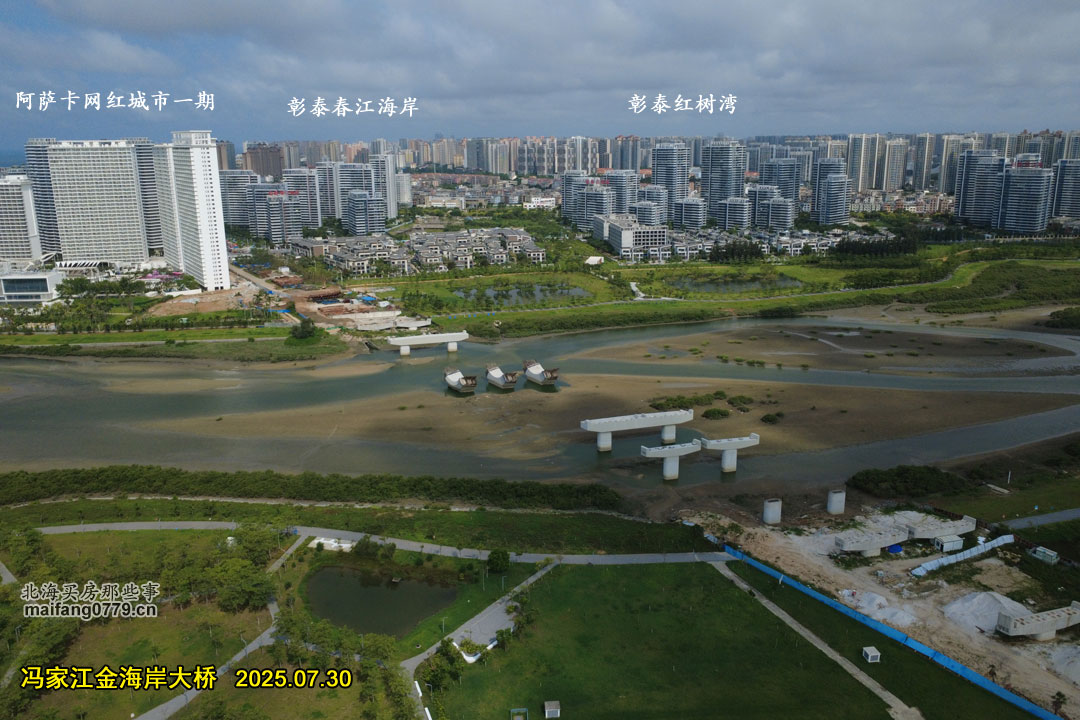

冯家江金海岸大桥工程也在接近烂尾。
照片里面,大桥的东岸有挖机钩机在施工,但干的活儿跟建桥应该无关,更像是大冠沙排涝工程的最后收尾。

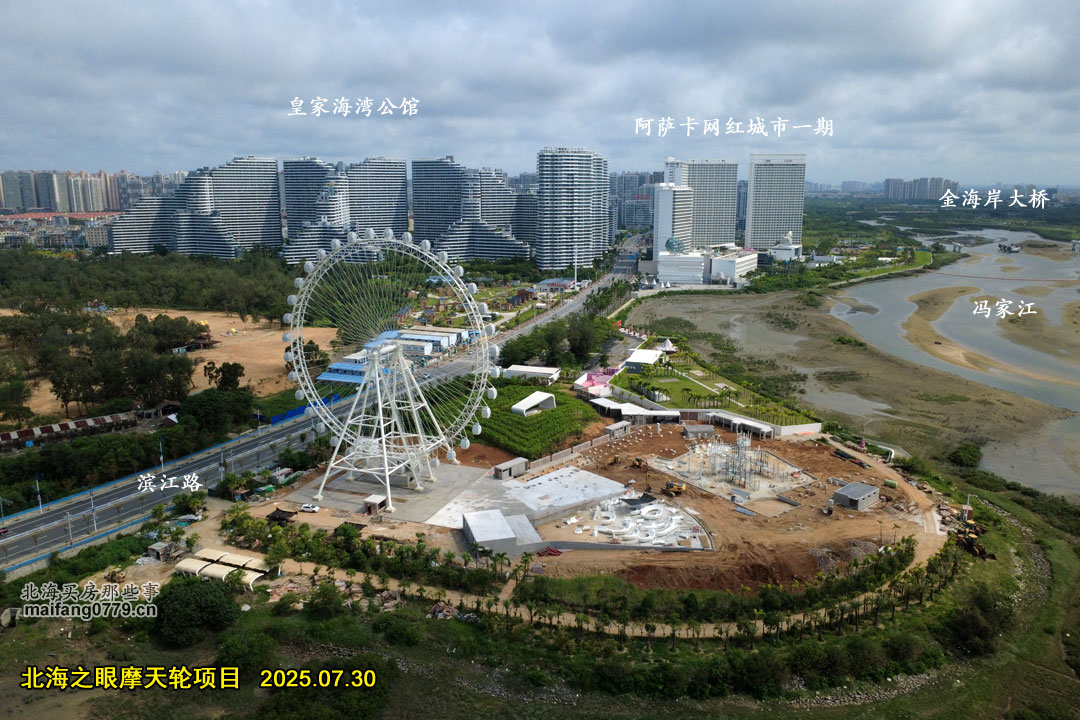

滨江路(银滩公园前面的道路)有个摩天轮,目前名为“北海之眼”。
最近几天,这个摩天轮的灯光秀在短视频里面狠狠刷了一通(具体可搜索微信或抖音搜索“北海之眼 摩天轮”)。
但它只是灯光效果测试,此项目距完工还需要一段时间。
今年7月,海城区湖海路(广东路-南珠大道)全线贯通、重庆路(河南路-南珠大道)开始施工。

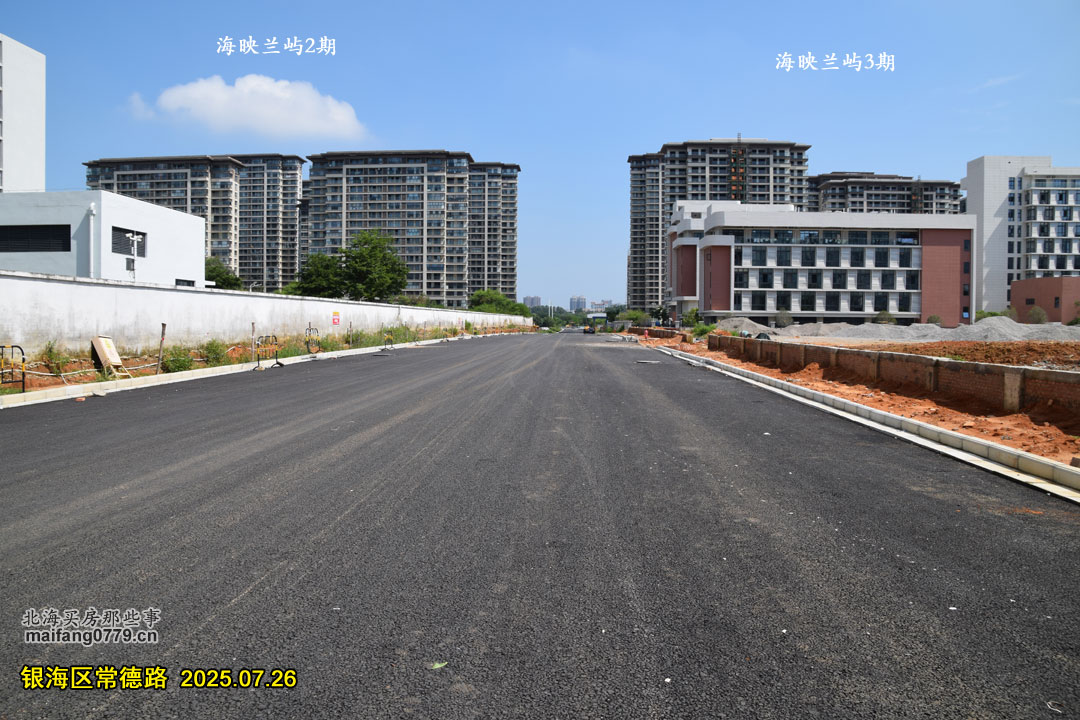

而银海区的常德路,路面沥青已经铺了一段时间,后续工作(照明、绿化、监控等等)迟迟未见进场。
常德路在长沙路的东边,北起浙江路(大江埠路足球公园),南至杭州路(吾悦广场和银海区人民医院)。
这条路的修建一度打断了海映兰屿3期的保交房施工。现在道路可以通车了,但海映兰屿3期继续安安静静。

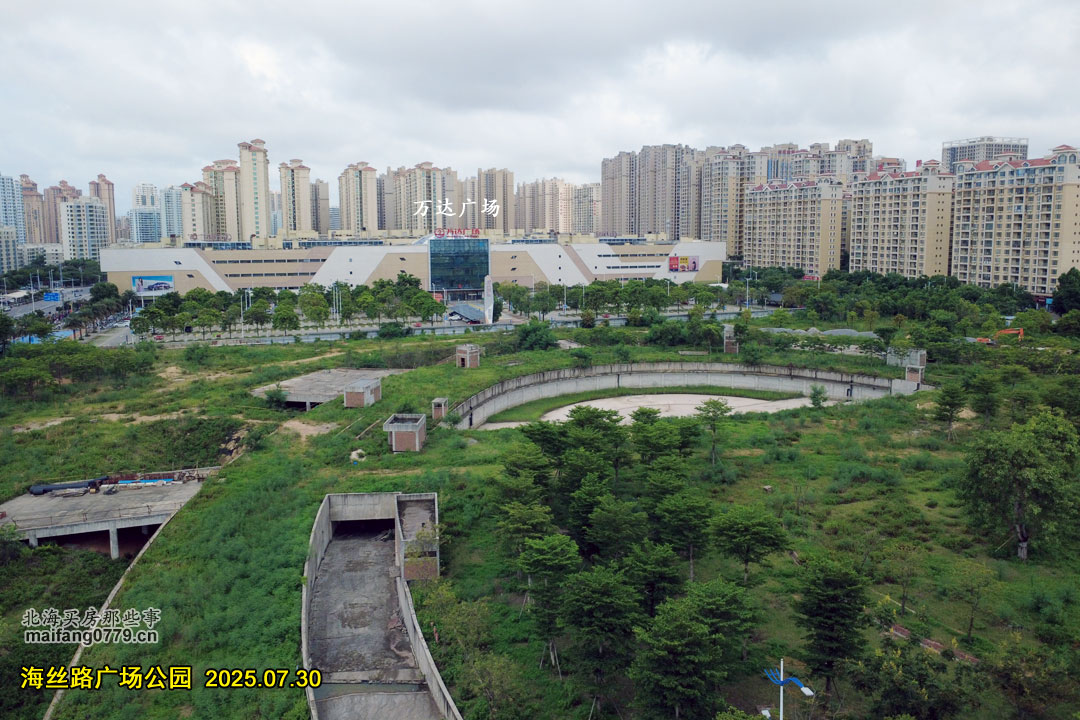

最后怀念一下这个“海丝路广场公园”。它位于银海区万达广场后面。
这个项目已经烂尾了好几年。它能不能咸鱼翻生?又或者什么时候可以涅槃重生?
不知道!很干脆地说。
附:截至2025年7月底:
1、重庆路(西藏路-金海岸大道)路面早已硬底化,停工中。
2、浙江路(上海路-南珠大道)没有施工迹象。
3、市中医医院新院区(南珠汽车站以东)继续内部装修中。一楼门诊部去年12月31日已开诊,主楼主体何时启用不详。
4、汽车生活小镇(北海大道与向海大道交汇处东南角)土地已经平整。
5、银海区一小美景路校区(市人民医院银滩院区西南方向)教学楼主体已经建成,停工中。
6、北海市第十四中学(市人民医院银滩院区东南方向)持续施工中,教学楼和学生宿舍主体已经建成。
7、北海职业学院一期迁建工程(银滩大道东盟(北海)体育实训基地东侧)生活区基本建成,停工中。
